به گزارش پایگاه خبری تحلیلی آفتاب جنوب، پیشرفت فیزیکی این طرح حدود 87 درصد است که انجام بیش از هفت هزار و 45متر حفاری (زیرزمینی)، اجرای یک میلیون و 582 متر مکعب بتن ریزی کل پروژه با 88درصد پیشرفت فیزیکی ، احداث24 کیلومتر جاده دسترسی و اجرای 481هزارمتر عملیات حفاری و تزریق از مهمترین کارهای انجام شده در این پروژه است.هرچند کل حفاری انجام شده در این طرح به بیش از چهار میلیون و761هزار متر می رسد.
زیر کشت بردن اراضی پایين دست پروژه،توليد انرژی برقابی به ميزان حدود 482 گيگاوات ساعت در سال،ایجاد زیر ساخت مناسب جهت توليد صنعت آبزیان و صنایع وابسته،ایجاد بستر مناسب جهت توسعه گردشگری منطقه، کنترل سيلاب ها و استفاده بهينه از آب و جلوگيری از بروز خسارات سيلاب،اشتغال زایی (در پيک کاری 2100 نفر مشغول به کار بوده ند،کنترل شوری آب رودخانه زهره و احياء اراضی پایين دست از جمله مهمترین اهداف طرح به شمار می روند.
همچنین نصب دکل های مربوط به تجهیزات هوایی خطوط انتقال 230 کیلو ولت سد چم شير به ایستگاه پست پاساژ چنار شاهیجان و دوگنبدان ، عملیات نصب دو خط لوله به منظور تنظیم کیفیت آب و نیز آبرسانی مزارع پایین دست سد و انتقال آن به بخش صنعتی، پیشرفت 88درصدی عملیات حفاری و تزریق سد چم شیر، ورود ترانسفورماتورهای اصلی نیروگاه به کارگاه و نیز نصب تجهیزات نیروگاهی از دیگر اقدامات صورت گرفته در چم شیر بوده است.
طول تاج 680 متر، ارتفاع بدنه سد 151 متر، نوع سرریز اوجی دریچه دار با 3 دریچه قطاعی،حجم مخزن 2.3میلیارد متر مکعب، ظرفیت نیروگاه 176 مگاوات به علاوه نیروگاه جریانی به ظرفیت 11 مگاوات، حجم حفاری 4 میلیون 761هزار مترمکعب،لاینینگ گالری ها و تونل ها 3هزارو 56متر، حجم بتن ریزی هم یک میلیون 582هزار مترمکعب بوده است.
نزدیک به 885نفر در سد و نیروگاه چم شیر گچساران مشغول به کار هستند،بنابراین پیشرفت کلی پروژه 87 درصد است که برنامه آبگیری در اواخر سال 1401محقق خواهد شد.هرچندمهمترین مطالبه و نیاز این پروژه تامین منابع مالی است در حالی که پروژه نیاز به تامین ماهیانه 30میلیارد تومان پول دارد(کل پروژه 300میلیارد تومان) که در سال 1401نیز به مرحله آبگیری برسدکه می طلبد که دولت سیزدهم نیز نگاه ویژه ای به این پروژه داشته باشد.
این سد از نوع بتنی غلتکی ( RCC ) است که مطالعه احداث سد چم شیر در سال ۷۳ از سوی سازمان آب منطقه ای فارس، بوشهر و کهگیلویه و بویراحمد صورت گرفت.سدو نیروگاه چم شیر در ۲۵کیلومتری جنوب شرقی گچساران در استان کهگیلویه و بویراحمد و برروی رودخانه زهره ساخته می شود.سرشاخه های اصلی رودخانه زهره نیزکوه های شمال غرب استان فارس و شرق کهگیلویه و بویراحمد و رودخانه های فهلیان و آب شیرین و شیو است.

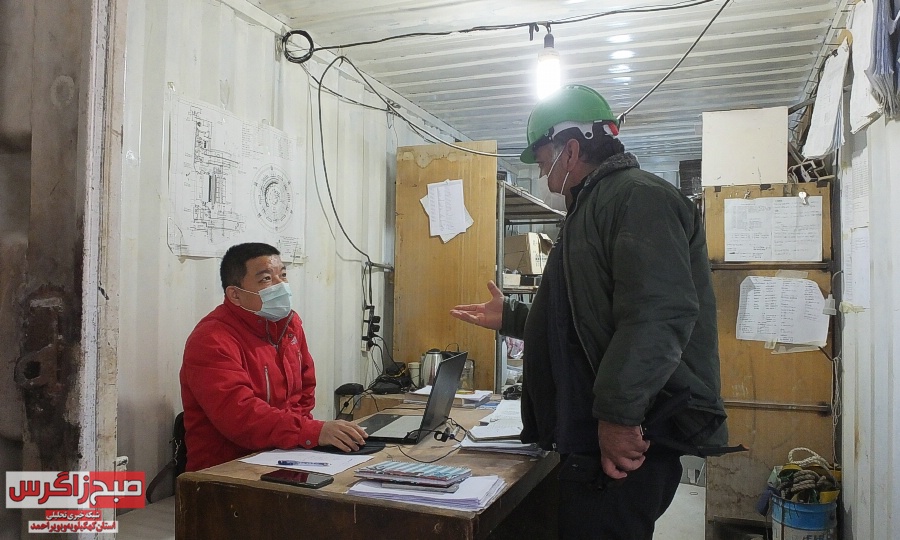

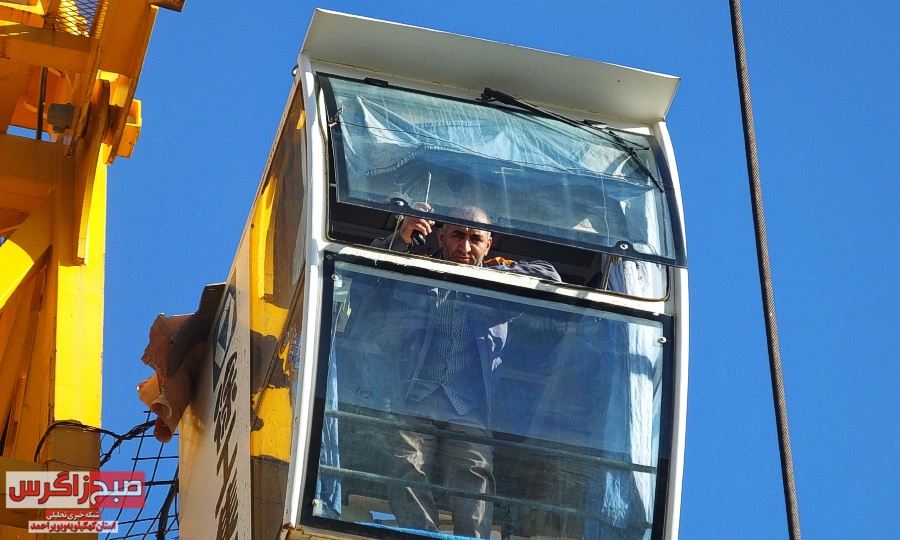

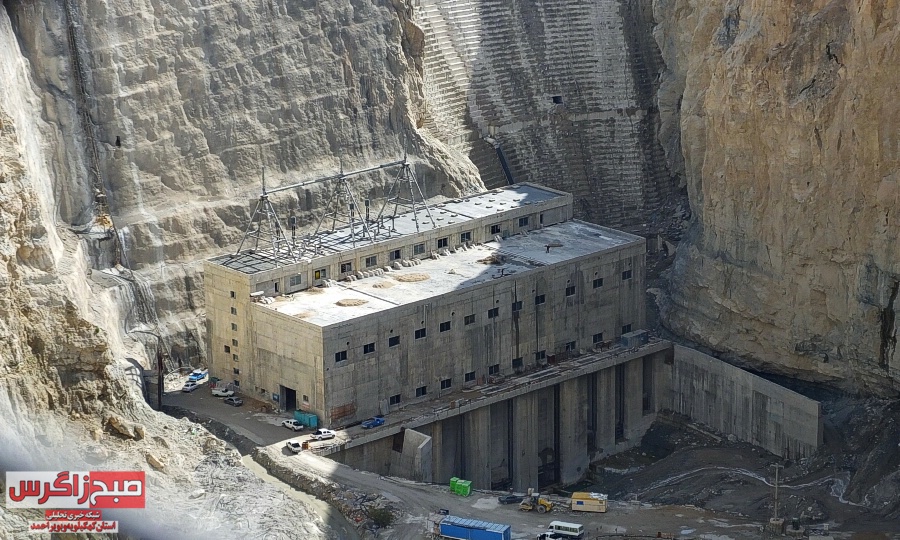

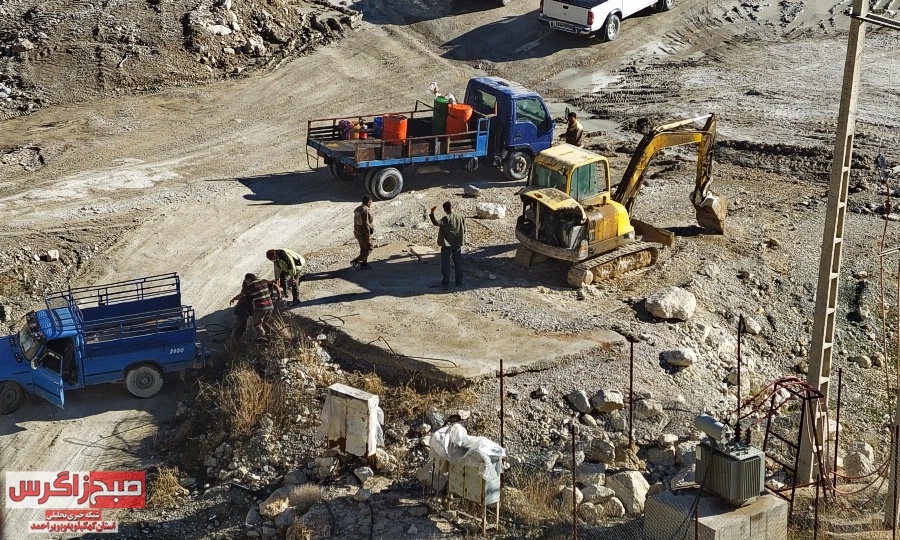

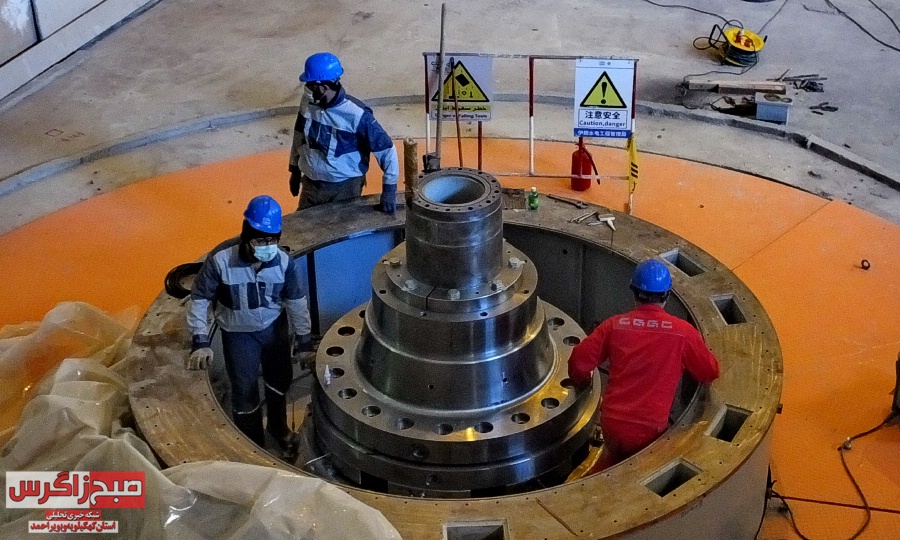

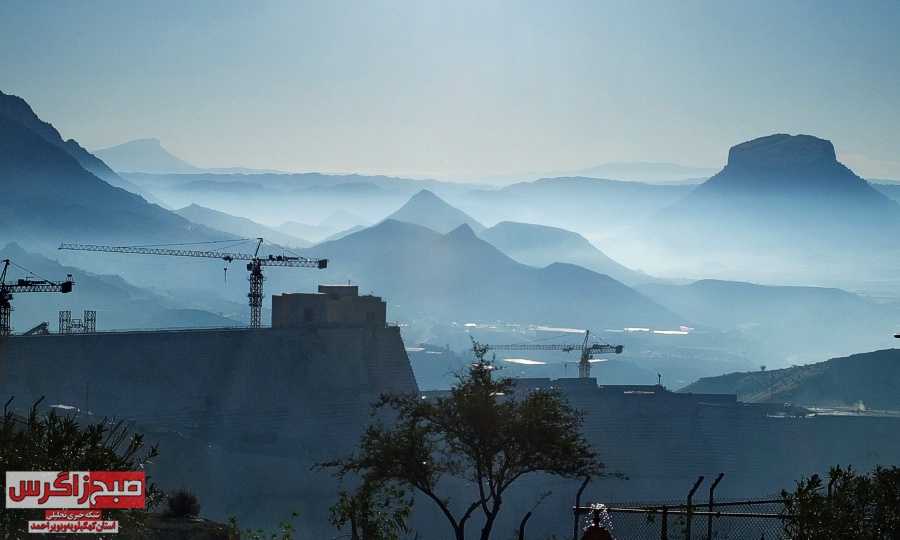

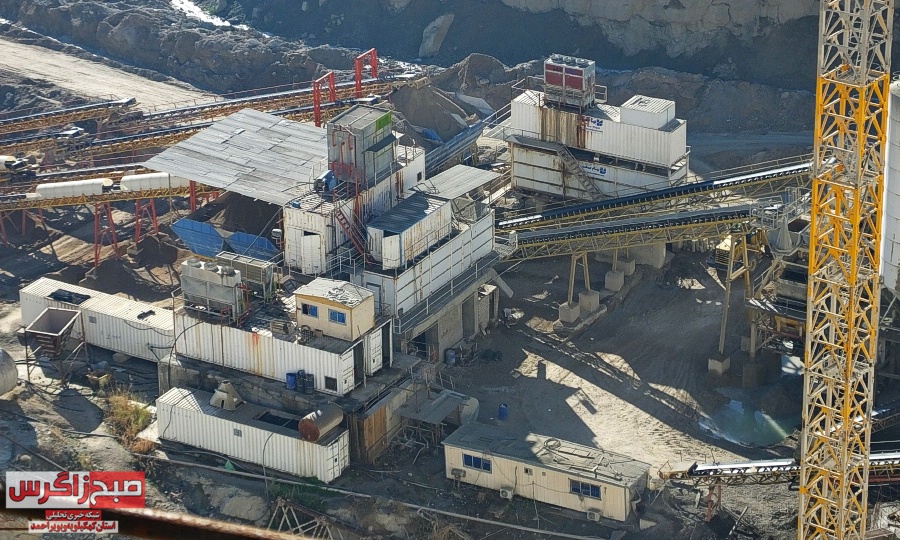

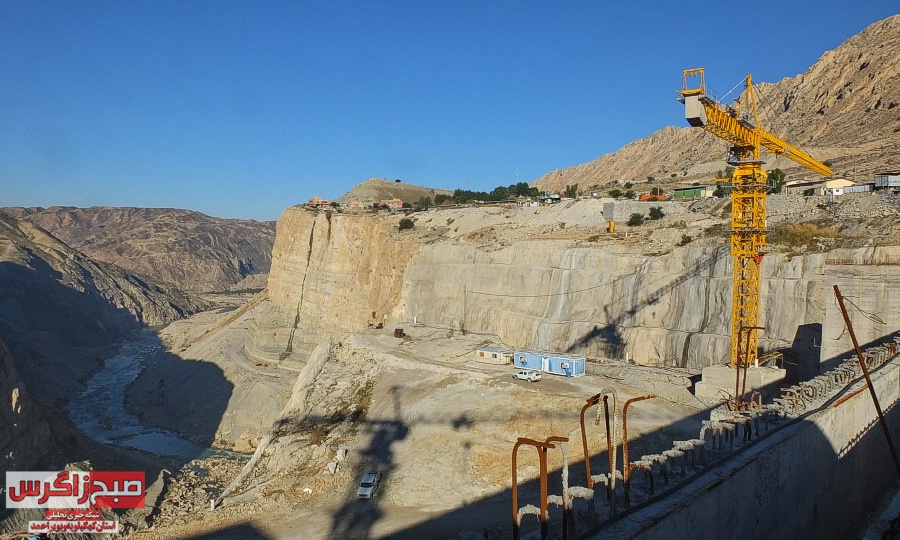

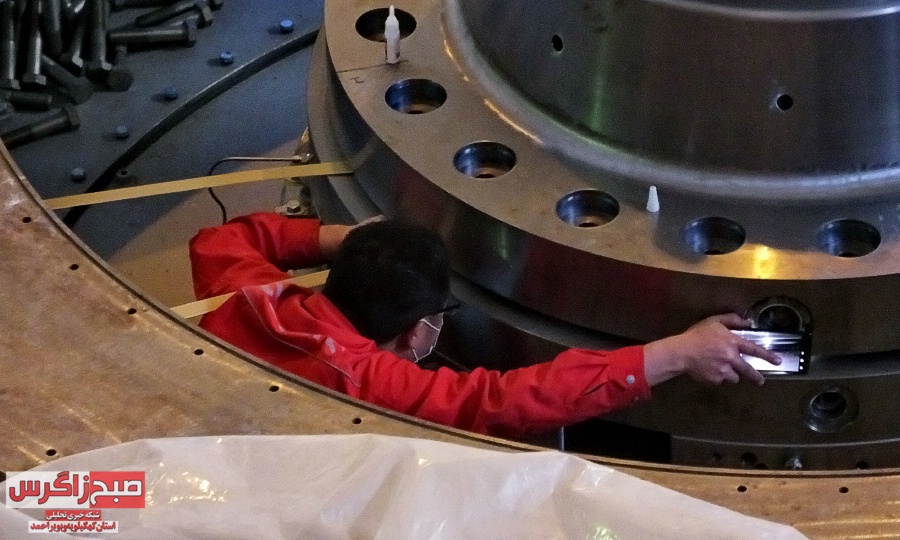

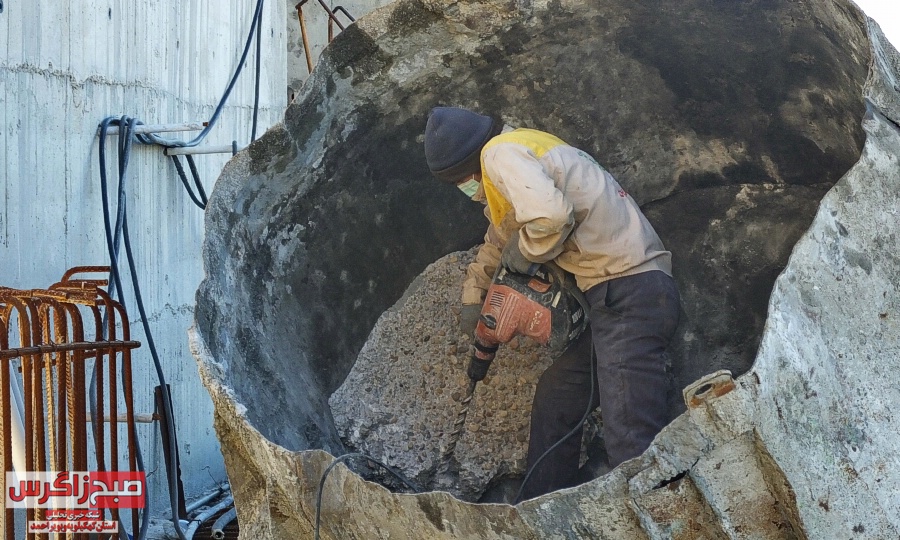

ادامه نیز جدیدترین تصاویر از مراحل احداث سد و نیروگاه چمشیر را شاهد باشید.
نظرات کاربران
