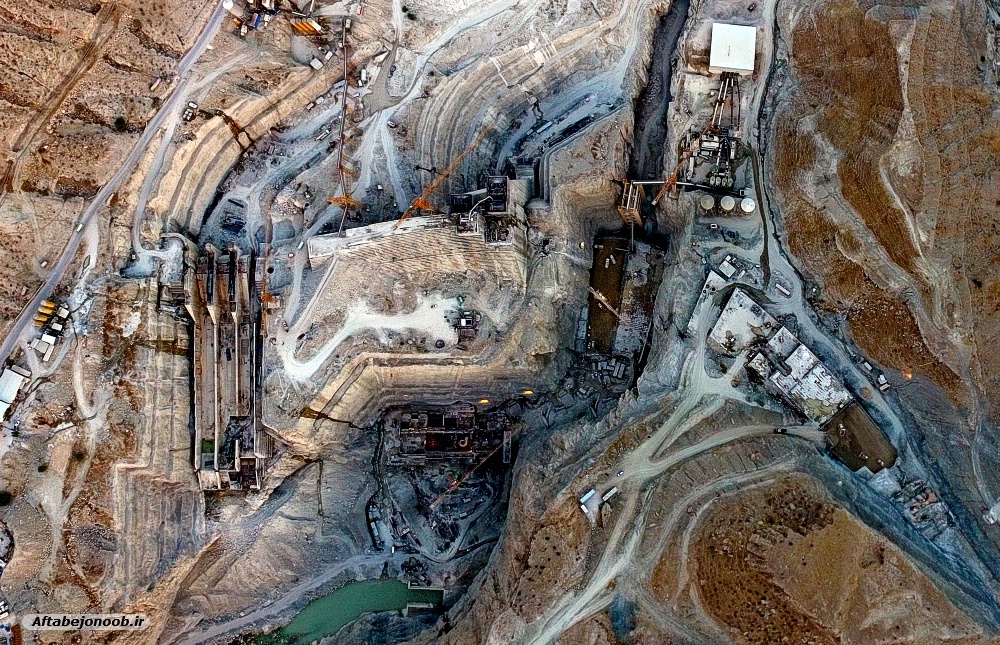

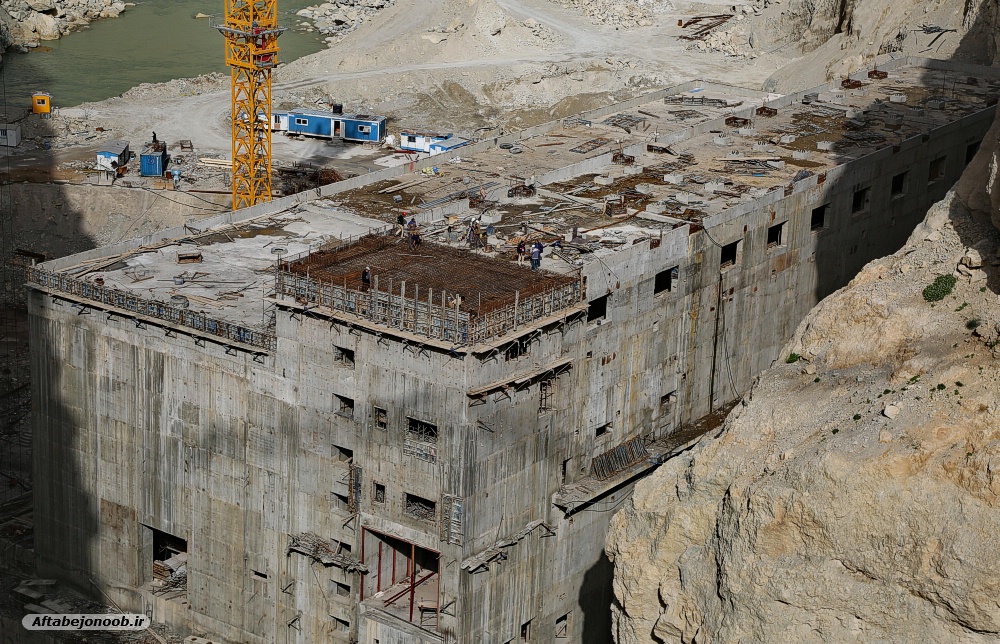

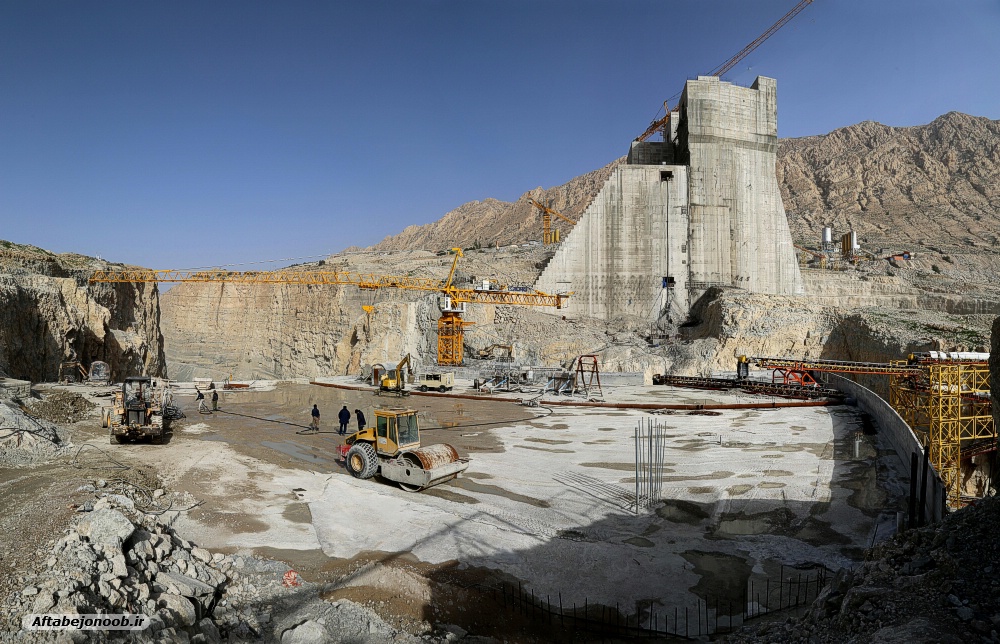

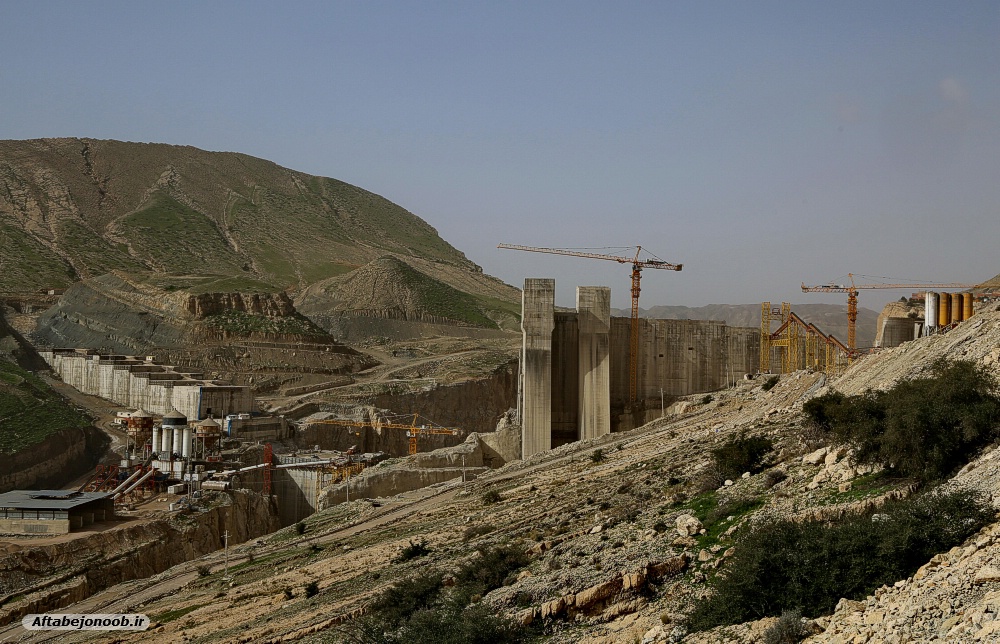

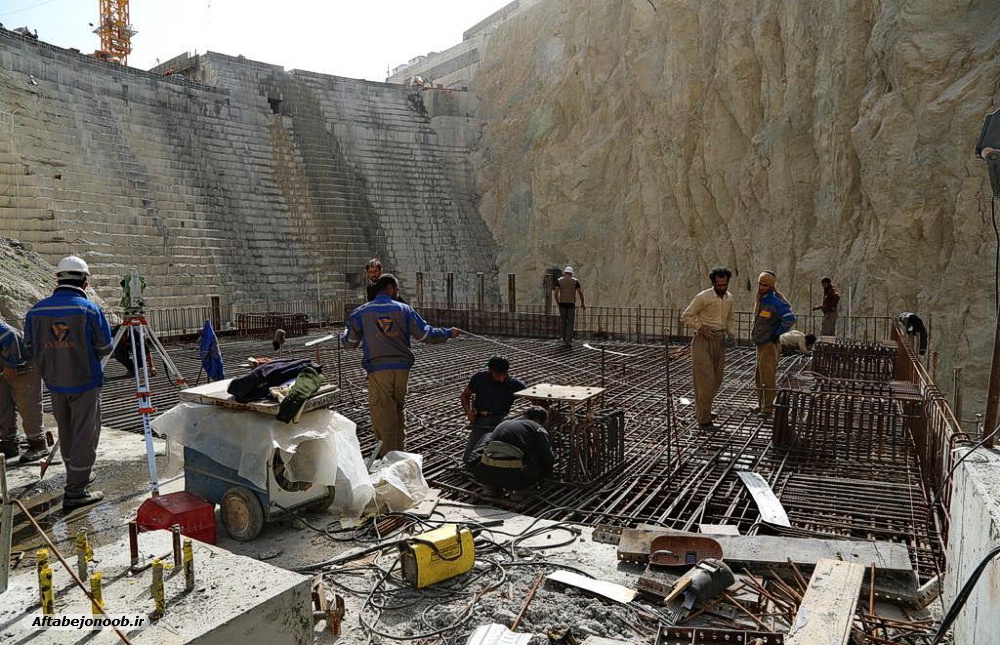

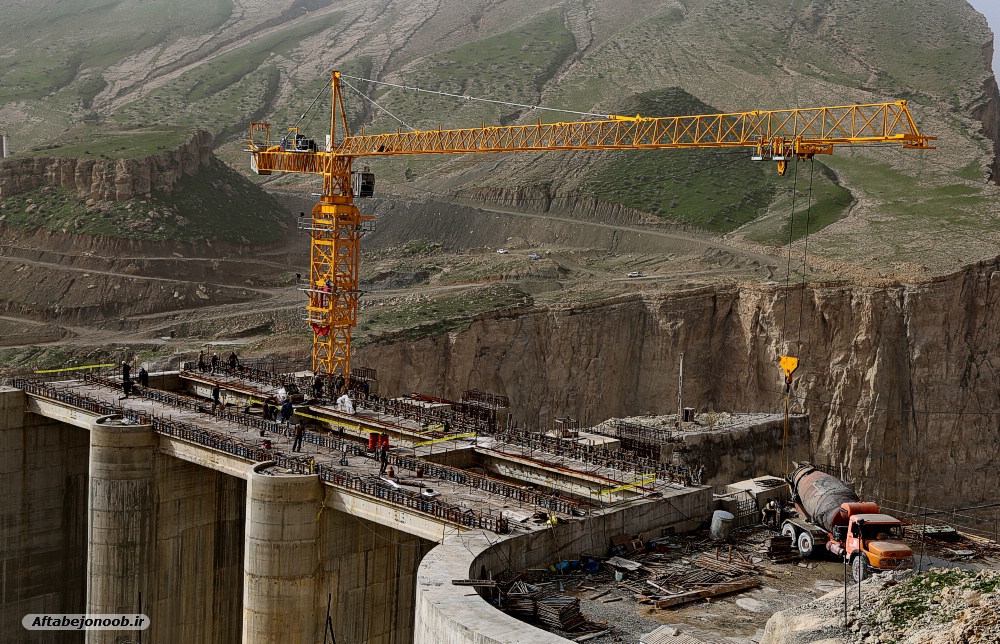

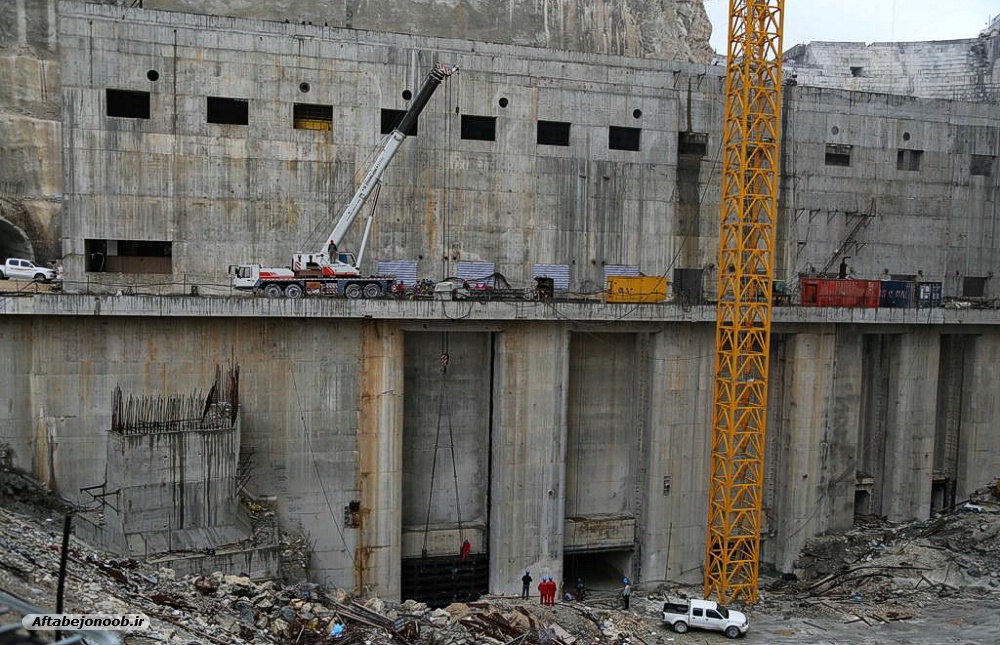

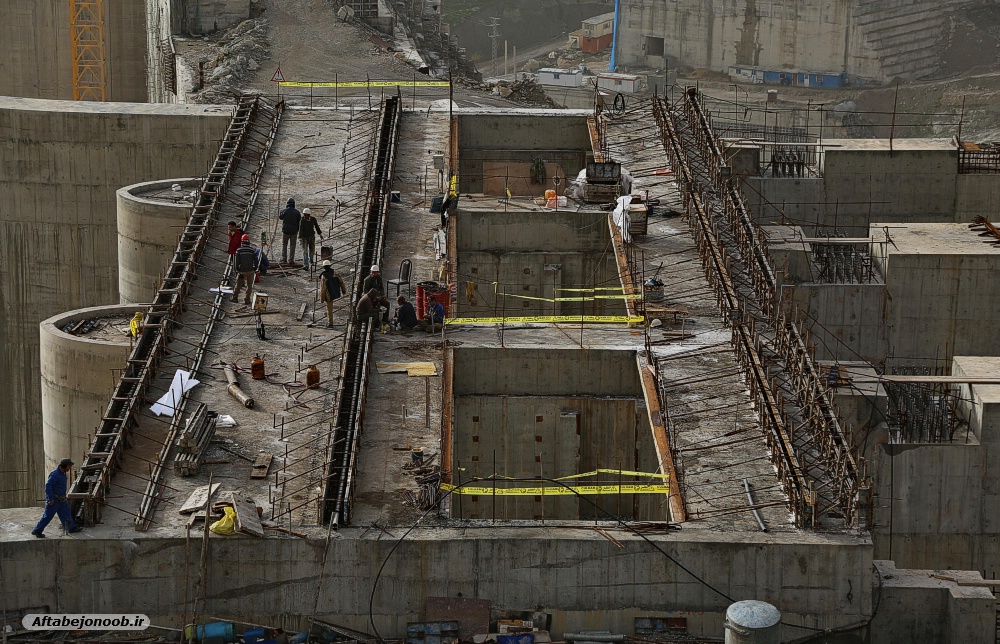

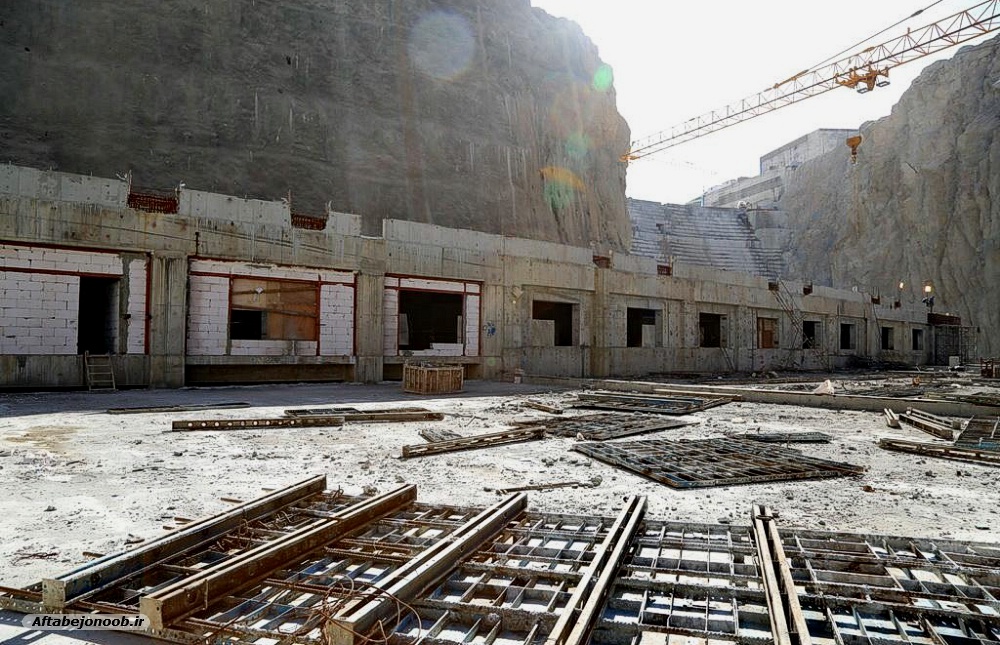

به گزارش پایگاه خبری تحلیلی آفتاب جنوب،با اجرای آخرین پارت بتن سقف نیروگاه چم شیر، عملیات اجرای بتن ریزی این بخش از پروژه به حجم کلی 82 هزارو 535متر مکعب به پایان رسید.

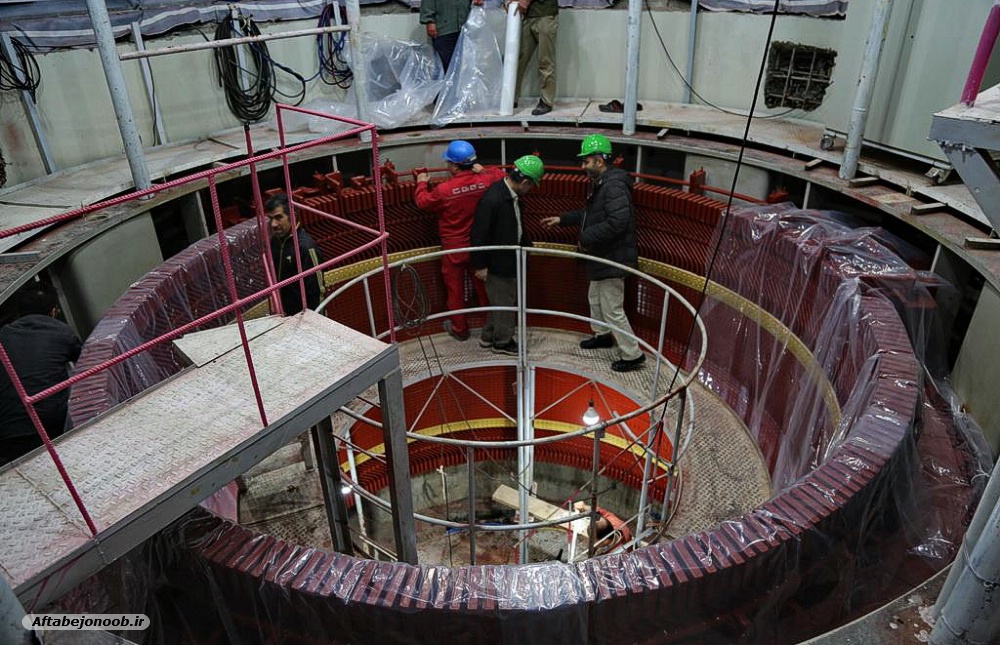

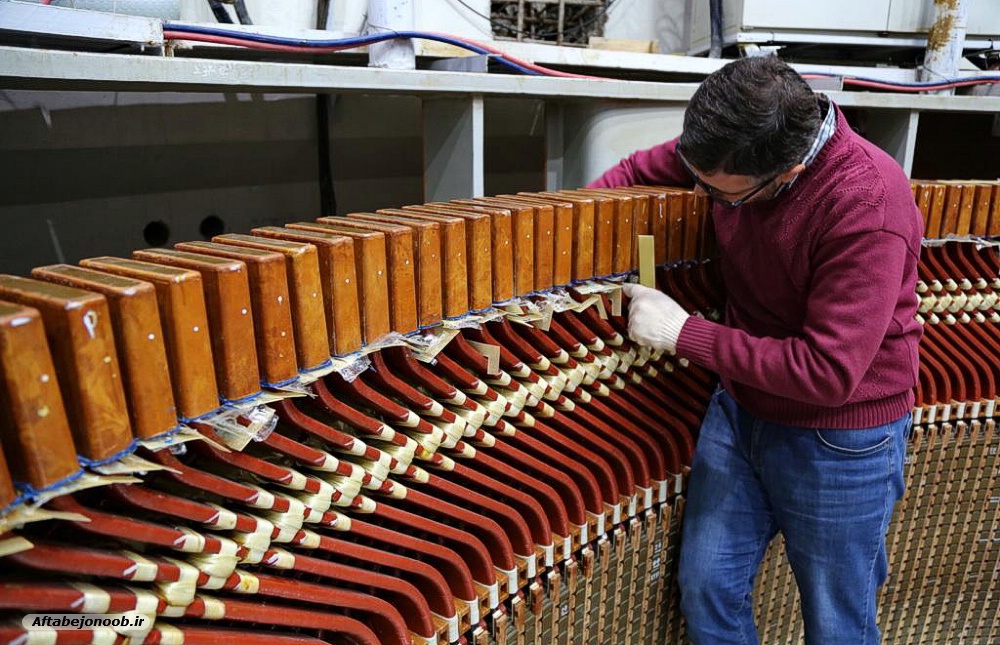

نیروگاه سد چم شیر، با ظرفیت 176 مگاوات شامل 3 واحد 55 مگاواتی با توربین فرانسیس عمودی با دبی طراحی 48 متر مکعب بر ثانیه ونیز2 واحد 5.5 مگاواتی ) زیست محیطی ( با توربین فرانسیس افقی با دبی طراحی 5 متر مکعب بر ثانیه که با توانایی تولید انرژی سالیانه 482 گیگاوات ساعت با پیشرفت 78 درصد در بخش تجهیزات در حال تکمیل است.
همچنین پروژه سد و نیروگاه چم شیر در مجموع با پیشرفت کلی 75درصدی، به کار خود ادامه می دهد.این پروژه از نوع بتنی غلتکی ( RCC )در 25 کیلومتری جنوب شهر گچساران واقع شده است وطبق گفته مسئولین سد این طرح جهت کنترل روان آب ها و طغیان رودخانه زهره و تولید انرژی برقابی به میزان 482گیگاوات ساعت درسال وتامین آب کشاورزی دشت های پایین دست طراحی ودر حال ساخت است و با توجه به نزدیکی به شهر گچساران قابلیت گردشگر پذیر بودن نیز دارد.
